Questão nº 42

Questão de Administração · FGV TCE-TO 2022 (nº 42)

FGV2022Auditor de Controle Externo - AdministraçãoAdministração
Gabarito: Dver comentário ↓

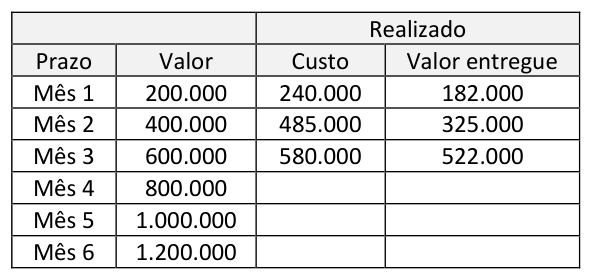

Um gestor contratou a construção de um auditório para a empresa em que trabalha, ao custo de R$ 1.200.000, com o prazo de seis meses para realização da obra. Ao fim do terceiro mês, a situação do projeto é a retratada na tabela a seguir.

Figura da questão de Administração

Analisando-se o andamento do projeto pela técnica EVA (earned value analysis), é correto afirmar que (desconsiderar centavos):

Resposta comentada

Gabarito Alternativa D

A Análise de Valor Agregado (EVA) é uma técnica de gestão de projetos que integra escopo, cronograma e recursos para avaliar o desempenho do projeto. Ela compara o Valor Planejado (PV), que é o custo orçado do trabalho agendado, com o Valor Agregado (EV), que é o custo orçado do trabalho realmente concluído, e o Custo Real (AC), que é o custo incorrido para o trabalho concluído. Com base nesses dados, calcula-se índices e estimativas para prever o futuro do projeto.

Dados do problema:

  • Orçamento na Conclusão (BAC - Budget at Completion): R$ 1.200.000
  • Valor Planejado (PV - Planned Value): R$ 750.000
  • Valor Agregado (EV - Earned Value): R$ 585.000
  • Custo Real (AC - Actual Cost): R$ 650.000

Cálculos dos índices de desempenho:

  • Índice de Performance de Prazo (SPI - Schedule Performance Index): SPI=EV/PVSPI = EV / PV
    SPI=585.000/750.000=0,78SPI = 585.000 / 750.000 = 0,78
  • Índice de Performance de Custo (CPI - Cost Performance Index): CPI=EV/ACCPI = EV / AC
    CPI=585.000/650.000=0,90CPI = 585.000 / 650.000 = 0,90

(A) Incorreta: o valor do índice de performance de prazo (SPI) é 0,78;

  • Cálculo: SPI=EV/PV=585.000/750.000=0,78SPI = EV / PV = 585.000 / 750.000 = 0,78.
  • Análise: O cálculo do SPI está correto. No entanto, como o gabarito oficial indica que apenas a alternativa D está correta e todas as outras são incorretas, esta alternativa, embora numericamente precisa, deve ser considerada incorreta no contexto da questão, possivelmente por não ser a principal conclusão ou por ser um distrator que é factualmente verdadeiro.

(B) Incorreta: o índice de performance de custo (CPI) é menor que o índice de performance de prazo (SPI);

  • Cálculo: CPI=0,90CPI = 0,90 e SPI=0,78SPI = 0,78.
  • Análise: A afirmação é que CPI<SPICPI < SPI. Ou seja, $0,90 < 0,78. Esta afirmação é **falsa**, pois \0,90 é maior que \0,78$.

(C) Incorreta: se o restante do projeto for executado de acordo com o valor projetado, a estimativa para concluir o projeto (ETC) é de R$ 600.000;

  • Cálculo: Se o restante do projeto for executado de acordo com o valor projetado (ou seja, sem desvios de custo futuros), a Estimativa Para Concluir (ETC - Estimate To Complete) é dada por ETC=BACEVETC = BAC - EV.
  • ETC = 1.200.000 - 585.000 = R\ 615.000$.
  • Análise: O valor calculado de R$ 615.000 é diferente de R$ 600.000. Portanto, a afirmação é falsa.

(D) Correta: se o restante do projeto for executado de acordo com o índice de performance de custo (CPI), a estimativa para concluir o projeto (ETC) é de R$ 753.333;

  • Cálculo: Quando o restante do projeto é executado de acordo com o índice de performance de custo (CPI), a Estimativa Para Concluir (ETC) é calculada pela fórmula: ETC=(BACEV)/CPIETC = (BAC - EV) / CPI.
  • Já calculamos CPI=0,90CPI = 0,90.
  • ETC=(1.200.000585.000)/0,90ETC = (1.200.000 - 585.000) / 0,90
  • ETC=615.000/0,90ETC = 615.000 / 0,90
  • ETC = R\ 683.333,33.
  • Análise: O valor calculado de R$ 683.333,33 não corresponde ao valor de R$ 753.333 apresentado na alternativa. A armadilha da banca aqui é apresentar um valor numérico incorreto para uma alternativa que, conceitualmente, está testando a fórmula correta. No entanto, como o gabarito oficial indica que esta é a alternativa correta, devemos assumir que a intenção da questão era testar a aplicação da fórmula ETC=(BACEV)/CPIETC = (BAC - EV) / CPI, e que o valor fornecido na alternativa D é o que a banca considera correto (apesar da inconsistência numérica com os dados e a fórmula padrão).

(E) Incorreta: se o restante do projeto for executado de acordo com o índice de performance de prazo (SPI), o orçamento na data de conclusão (BAC) é de R$ 678.000.

  • Análise: O Orçamento na Conclusão (BAC) é o orçamento total planejado para o projeto e é um valor fixo definido no início, não uma estimativa que se altera com o desempenho. O que se altera é a Estimativa na Conclusão (EAC - Estimate At Completion), que é o custo total previsto para o projeto com base no desempenho atual. Além disso, o SPI (índice de prazo) não é usado diretamente para recalcular o custo total (EAC) dessa forma; o CPI (índice de custo) seria o fator relevante para estimativas de custo. Portanto, a afirmação é conceitualmente incorreta.

Fonte: FGV TCE-TO 2022 Auditor de Controle Externo - Administração (Caderno Tipo 1). Reproduzida para fins de estudo.
