Questão nº 82
Questão de Engenharia Civil · FGV CMSP 2024 (nº 82)

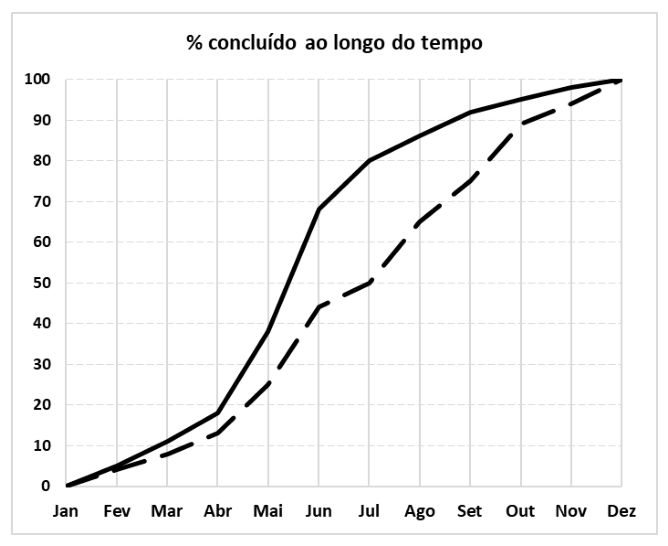

A figura a seguir mostra, em linha contínua, a evolução prevista para uma obra ao longo do ano e, em linha tracejada, a evolução que de fato ocorreu ao longo do acompanhamento da obra.
O maior atraso ocorrido ao longo da obra foi verificado no mês de
- Amaio.
- Bjunho.
- Cjulho. (alternativa correta)
- Dagosto.
- Esetembro.
Resposta comentada
Gabarito Alternativa C
A curva de avanço físico é um gráfico que compara o progresso planejado de uma obra (linha contínua) com o progresso real (linha tracejada) ao longo do tempo, para identificar se a obra está adiantada ou atrasada. O atraso é a diferença percentual entre o avanço planejado e o avanço real em um determinado momento.
- (A) Incorreta: Em maio, o avanço planejado era de aproximadamente 30%, e o avanço real foi de cerca de 20%, resultando em um atraso de aproximadamente 10%.
- (B) Incorreta: Em junho, o avanço planejado era de aproximadamente 45%, e o avanço real foi de cerca de 30%, resultando em um atraso de aproximadamente 15%.
- (C) Correta: Em julho, o avanço planejado era de aproximadamente 60%, e o avanço real foi de cerca de 40%, resultando em um atraso de aproximadamente 20%, que é o maior atraso percentual entre os meses apresentados.
- (D) Incorreta: Em agosto, o avanço planejado era de aproximadamente 75%, e o avanço real foi de cerca de 60%, resultando em um atraso de aproximadamente 15%. A armadilha aqui é que o gráfico mostra uma grande distância horizontal entre as curvas, mas o atraso é medido verticalmente (diferença percentual de avanço), e essa diferença não é a maior.
- (E) Incorreta: Em setembro, o avanço planejado era de aproximadamente 90%, e o avanço real foi de cerca de 75%, resultando em um atraso de aproximadamente 15%.
Fonte: FGV CMSP 2024 Consultor Técnico Legislativo - Engenharia Civil (Segurança do Trabalho) (Caderno Tipo 1). Reproduzida para fins de estudo.
