Questão nº 34

Questão de Auditoria de Obras de Edificações · FGV TCE-AM 2021 - Obras Públicas e TI - Dia 2 (nº 34)

FGV2021Auditor Técnico de Controle Externo - Área de Auditoria de Obras PúblicasAuditoria de Obras de Edificações
Gabarito: Bver comentário ↓

A construção de um empreendimento tem duração prevista de vinte e quatro meses. Seu orçamento de mão de obra de administração local, em reais, com um engenheiro sênior, um engenheiro júnior e dois topógrafos, é descrito abaixo.

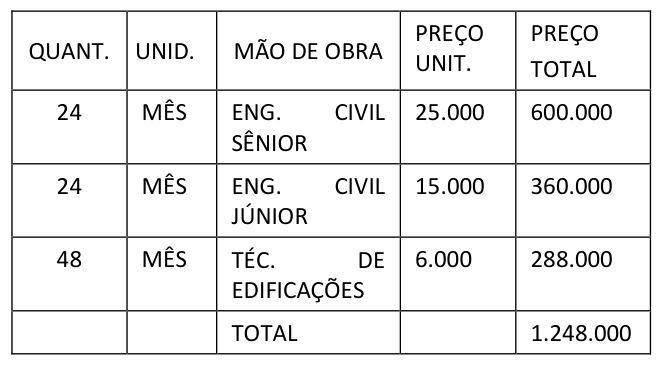

Figura da questão de Auditoria de Obras de Edificações

No fim do décimo mês, a empresa contratada para o empreendimento executou apenas 80% do previsto para o período. Se esse atraso for causado exclusivamente pelo contratado, o engenheiro fiscal do órgão contratante deve então pagar à empresa contratada, até o fim do décimo mês, um valor entre:

Resposta comentada

Gabarito Alternativa B

Em um contrato de obra, o pagamento ao contratado é feito com base no progresso real do trabalho executado, e não apenas no que foi planejado, especialmente se o atraso for de responsabilidade do contratado.

  • (A) Incorreta: Este intervalo é muito baixo, não correspondendo ao cálculo do valor devido.
  • (B) Correta: O custo mensal da mão de obra de administração local é a soma dos salários: R$ 25.000 (Eng. Sênior) + R$ 15.000 (Eng. Júnior) + (2 * R$ 10.000 para os dois Topógrafos) = R$ 60.000,00 por mês. Para os primeiros 10 meses, o valor previsto seria R$ 60.000,00/mês * 10 meses = R$ 600.000,00. Como a empresa executou apenas 80% do previsto, o valor a ser pago é R$ 600.000,00 * 0,80 = R$ 480.000,00. Este valor está entre R$ 400.000,00 e R$ 600.000,00.
  • (C) Incorreta: Este intervalo inclui o valor total planejado para os 10 meses (R$ 600.000,00). A armadilha da banca é fazer o aluno calcular o valor planejado e esquecer de aplicar o percentual de execução real (80%), que é crucial para determinar o pagamento devido.
  • (D) Incorreta: Este intervalo está muito acima do valor calculado.
  • (E) Incorreta: Este intervalo está muito acima do valor calculado.

Fonte: FGV TCE-AM 2021 - Obras Públicas e TI - Dia 2 Auditor Técnico de Controle Externo - Área de Auditoria de Obras Públicas (Caderno Tipo 1). Reproduzida para fins de estudo.
