Questão nº 33
Questão de Planejamento, Normas, Fiscalização e Legislação · FGV CGE-SC 2022 (nº 33)

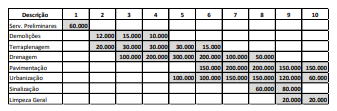

A figura a seguir mostra o cronograma físico-financeiro de uma obra de engenharia, cuja duração total é de 10 meses; os valores estão expressos em R$.

A atividade que possui a maior relação custo total/tempo de execução é a
- Aterraplenagem.
- Bdrenagem.
- Cpavimentação. (alternativa correta)
- Durbanização.
- Esinalização.
Resposta comentada
Gabarito Alternativa C
A relação custo total/tempo de execução é o custo médio por unidade de tempo de uma atividade, calculada somando-se o custo total da atividade e dividindo-o pela sua duração.
- Terraplenagem: Custo total = R$ 10.000 + R$ 15.000 + R$ 10.000 + R$ 5.000 = R$ 40.000. Duração = 4 meses. Relação = R$ 40.000 / 4 = R$ 10.000/mês.
- Drenagem: Custo total = R$ 5.000 + R$ 10.000 + R$ 10.000 + R$ 5.000 = R$ 30.000. Duração = 4 meses. Relação = R$ 30.000 / 4 = R$ 7.500/mês.
- Pavimentação: Custo total = R$ 15.000 + R$ 25.000 + R$ 20.000 = R$ 60.000. Duração = 3 meses. Relação = R$ 60.000 / 3 = R$ 20.000/mês.
- Urbanização: Custo total = R$ 5.000 + R$ 15.000 + R$ 10.000 = R$ 30.000. Duração = 3 meses. Relação = R$ 30.000 / 3 = R$ 10.000/mês.
- Sinalização: Custo total = R$ 5.000 + R$ 5.000 = R$ 10.000. Duração = 2 meses. Relação = R$ 10.000 / 2 = R$ 5.000/mês.
(A) Incorreta: A terraplenagem tem uma relação de R$ 10.000/mês, que não é a maior.
(B) Incorreta: A drenagem tem uma relação de R$ 7.500/mês, que não é a maior.
(C) Correta: A pavimentação apresenta a maior relação custo total/tempo de execução, com R$ 20.000/mês.
(D) Incorreta: A urbanização tem uma relação de R$ 10.000/mês, que não é a maior.
(E) Incorreta: A sinalização tem a menor duração (2 meses), mas sua relação é de R$ 5.000/mês, que não é a maior; a armadilha aqui seria considerar apenas a menor duração e não realizar o cálculo da relação custo/tempo.
