Questão nº 48
Questão de Engenharia Civil · FGV TCE-TO 2022 (nº 48)
Um serviço de pavimentação consiste em execução de base de BGS (brita graduada simples), imprimação convencional com CM-30 e aplicação de CBUQ (concreto betuminoso usinado a quente) sobre a imprimação.
Tendo conhecimento das características de execução de cada um desses serviços, o único gráfico de Gantt que representa uma execução possível no mesmo trecho é:

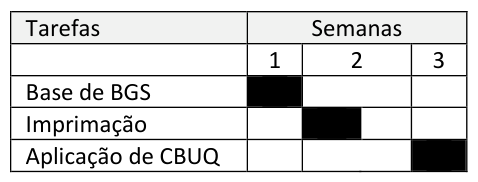

- A

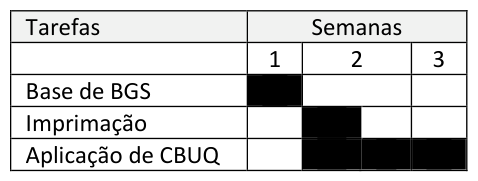

- B

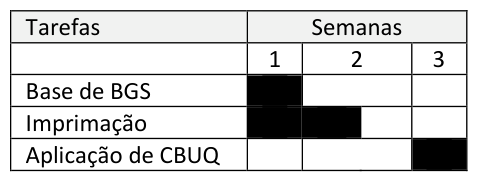

(alternativa correta) - C

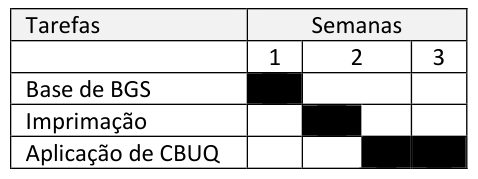

- D

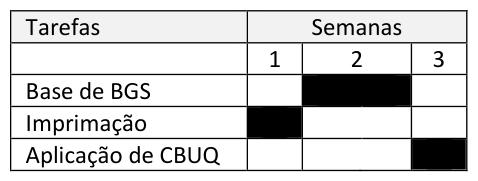

- E

Resposta comentada
Gabarito Alternativa B
Em um Gráfico de Gantt, a ordem de execução das tarefas é crucial, especialmente quando uma depende da conclusão da anterior. Para serviços de pavimentação, as camadas são construídas em sequência, e algumas exigem um tempo de espera (cura ou secagem) antes que a próxima possa ser aplicada.
- A) Incorreta: Inicia a aplicação do CBUQ imediatamente após o término da imprimação, sem considerar o tempo de cura necessário para o material asfáltico CM-30, o que comprometeria a aderência.
- B) Correta: Representa a sequência correta das tarefas e, crucialmente, inclui um intervalo de tempo (um dia) entre o término da imprimação e o início da aplicação do CBUQ, permitindo a cura adequada do material asfáltico da imprimação (CM-30).
- C) Incorreta: Inicia a imprimação antes da conclusão da base de BGS, o que é tecnicamente inviável, pois a imprimação é aplicada sobre a base.
- D) Incorreta: Inicia a aplicação do CBUQ antes mesmo da imprimação ter sido iniciada, o que é uma inversão completa da sequência de camadas.
- E) Incorreta: Inicia a imprimação antes da conclusão da base de BGS, assim como na alternativa C, o que é tecnicamente incorreto.
Fonte: FGV TCE-TO 2022 Auditor de Controle Externo - Engenharia Civil (Caderno Tipo 1). Reproduzida para fins de estudo.
