Questão nº 38

Questão de Arquitetura e Urbanismo · FCC TRF4 2025 (nº 38)

FCC2025Analista Judiciário - Área Apoio Especializado - Especialidade ArquiteturaArquitetura e Urbanismo
Gabarito: Bver comentário ↓

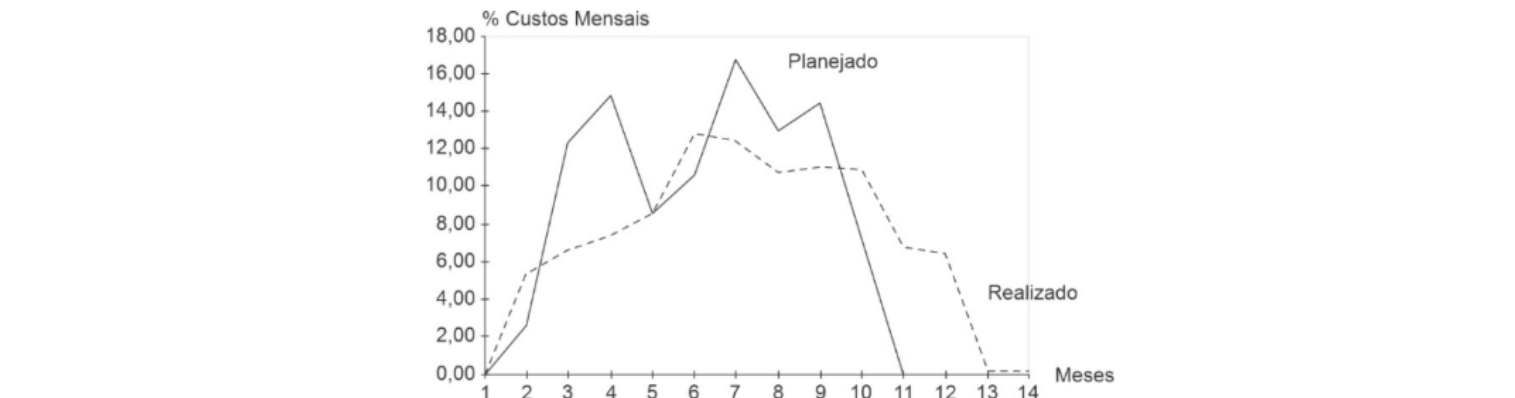

Considere as curvas de agregação de gastos mensais de uma obra apresentadas na figura abaixo:

Figura da questão de Arquitetura e Urbanismo

Através da leitura destes gráficos, construídos a partir de um cronograma físico-financeiro, identifica-se que:

Resposta comentada

Gabarito Alternativa B

O cronograma físico-financeiro de uma obra mostra a evolução dos gastos e do progresso físico ao longo do tempo. As curvas de agregação de gastos (também conhecidas como curvas S) são gráficos que representam o custo acumulado de um projeto em relação ao tempo, comparando o que foi planejado com o que foi realizado. A inclinação da curva em um ponto indica a taxa de gasto ou mobilização de recursos naquele período.

  • (A) Incorreta: Curvas de agregação (curvas S) são sempre crescentes (ou estáveis), pois representam custos acumulados. Elas não apresentam "altos e baixos" no sentido de diminuir o custo acumulado. A identificação de períodos de mobilização (curva mais íngreme) e desmobilização (curva mais plana) é uma das principais funções dessas curvas.
  • (B) Correta: No oitavo mês, a inclinação da curva "realizada" é visivelmente menor do que a inclinação da curva "planejada", indicando uma "aceleração menor" (menor taxa de gasto) do que o previsto. Além disso, o valor acumulado da curva "realizada" está abaixo do "planejado" no oitavo mês, confirmando que a "mobilização de recursos" (gasto acumulado) foi inferior ao que havia sido planejado para esse período.
  • (C) Incorreta: Se os recursos fossem captados com base no cronograma planejado, mas o gasto real fosse o da curva "realizada" (que está consistentemente abaixo da planejada), haveria um excesso de capital disponível, e não uma necessidade de capital atrasada. O projeto estaria gastando menos do que o previsto, liberando capital.
  • (D) Incorreta: Uma "patamar de desembolsos constantes" significaria que a curva teria uma inclinação constante, formando uma linha reta. A curva "realizada" no período intermediário (por exemplo, entre o 4º e o 7º mês) mostra uma inclinação que varia continuamente, não um patamar constante de desembolsos.
  • (E) Incorreta: Esta é a alternativa mais tentadora. A curva "realizada" mostra uma interrupção abrupta dos gastos por volta do nono mês, enquanto a curva "planejada" indica uma desmobilização gradual entre o nono e o décimo-primeiro mês. Portanto, a desmobilização realizada foi mais abrupta (ou seja, menos gradual) do que a planejada. A afirmação diz que a planejada foi "bem menos abrupta do que o ocorrido realmente", o que é visualmente verdadeiro (planejado = mais gradual, realizado = mais abrupto). No entanto, a armadilha reside na expressão "período de desmobilização de recursos entre o nono e o décimo-primeiro mês". Para a curva realizada, não há um processo de desmobilização ocorrendo entre esses meses; o gasto parece ter cessado abruptamente no nono mês. A frase sugere um processo contínuo de desmobilização em ambos os casos dentro do intervalo, o que não se aplica à curva realizada.

Fonte: FCC TRF4 2025 Analista Judiciário - Área Apoio Especializado - Especialidade Arquitetura (Caderno Tipo 002). Reproduzida para fins de estudo.
