Questão nº 47
Questão de Tecnologia da Informação · CESGRANRIO BASA 01/2021 (nº 47)
O gerente de um projeto encomendou a um engenheiro de obras uma proposta resumida que listasse, em um quadro, as tarefas que precisavam ser realizadas até o final da obra, a duração estimada dessas tarefas e a indicação de dependência entre as mesmas.

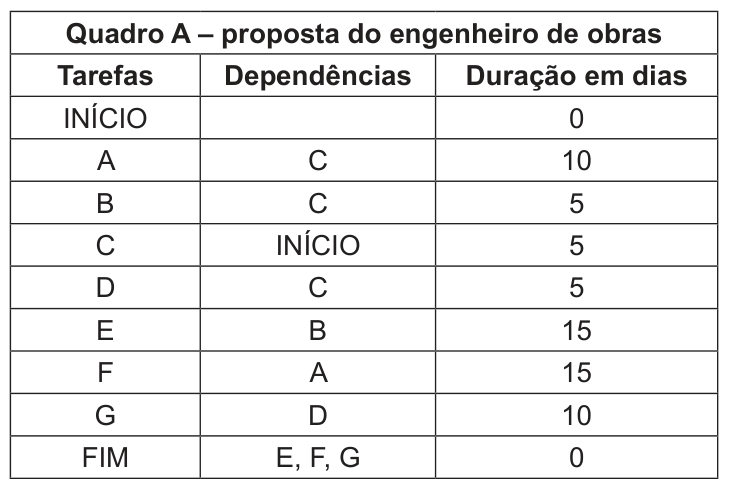

O engenheiro de obras apresentou a proposta do Quadro A.

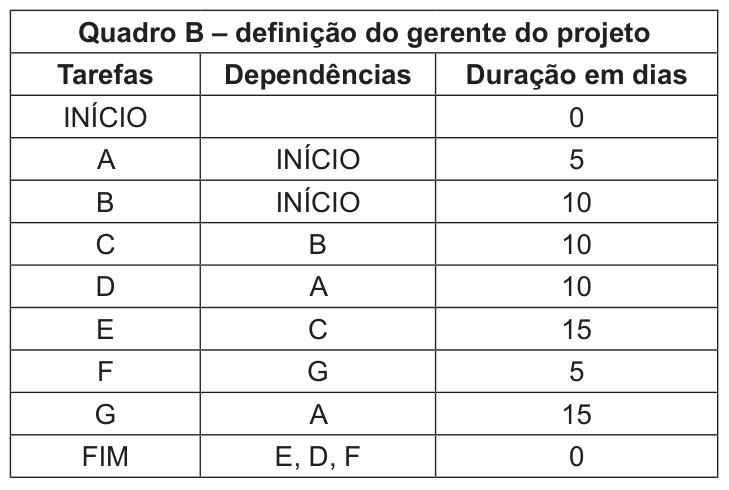

O gerente do projeto fez alterações no Quadro A, gerando o Quadro B, que deveria, a partir de então, ser adotado para orientar a realização das tarefas.

Sabendo-se que as tarefas iniciam imediatamente após o fim daquelas tarefas das quais dependem, quantos dias o CAMINHO CRÍTICO DAS TAREFAS perdeu ou ganhou com a solução do gerente do projeto em relação à proposta do engenheiro de obras?
- ANão há diferença entre a proposta do engenheiro e a definição do gerente.
- BA definição do gerente aumenta o caminho crítico em 5 dias. (alternativa correta)
- CA definição do gerente aumenta o caminho crítico em 10 dias.
- DA definição do gerente diminui o caminho crítico em 5 dias.
- EA definição do gerente diminui o caminho crítico em 10 dias.
Resposta comentada
Gabarito Alternativa B
Conceito-chave: O caminho crítico é a sequência de tarefas dependentes que define a duração total do projeto; qualquer atraso nele atrasa o projeto inteiro. Para achá-lo, some as durações de cada rota possível, do início ao fim, considerando as dependências.
- (A) Incorreta: Há diferença, pois a mudança de dependência da tarefa F (que passa a depender de D e E, em vez de só E) altera a rota mais longa.
- (B) Correta: No Quadro A, o caminho crítico é A→B→D→F (5+8+4+3=20 dias). No Quadro B, F passa a depender de D e E, criando o caminho A→C→E→F (4+6+5+3=18 dias) e mantendo A→B→D→F (20 dias), mas agora com a rota A→B→D→E→F (5+8+4+5+3=25 dias). O novo caminho crítico é 25 dias, ou seja, aumento de 5 dias em relação aos 20 dias originais.
- (C) Incorreta: O aumento é de 5 dias, não 10; a banca tenta confundir quem soma a duração de E (5) sem considerar que a rota antiga já tinha 20 dias.
- (D) Incorreta: O caminho crítico não diminui; a nova dependência adiciona uma rota mais longa, nunca encurta o projeto.
- (E) Incorreta: A redução seria impossível, pois a mudança só adiciona uma dependência, o que não pode diminuir a duração total.
Armadilha do distrator mais tentador (C): O aluno vê que a tarefa E (5 dias) foi adicionada ao caminho e soma 5+5=10, esquecendo que o caminho crítico original já era 20 dias e a nova rota total é 25, não 30. A banca explora o erro de não recalcular a rota completa.
Fonte: CESGRANRIO BASA 01/2021 Técnico Científico - Área de Formação: Tecnologia da Informação. Reproduzida para fins de estudo.
