Questão nº 63
Questão de Auditoria de Obras Rodoviárias · FGV TCE-PI 2021 (nº 63)

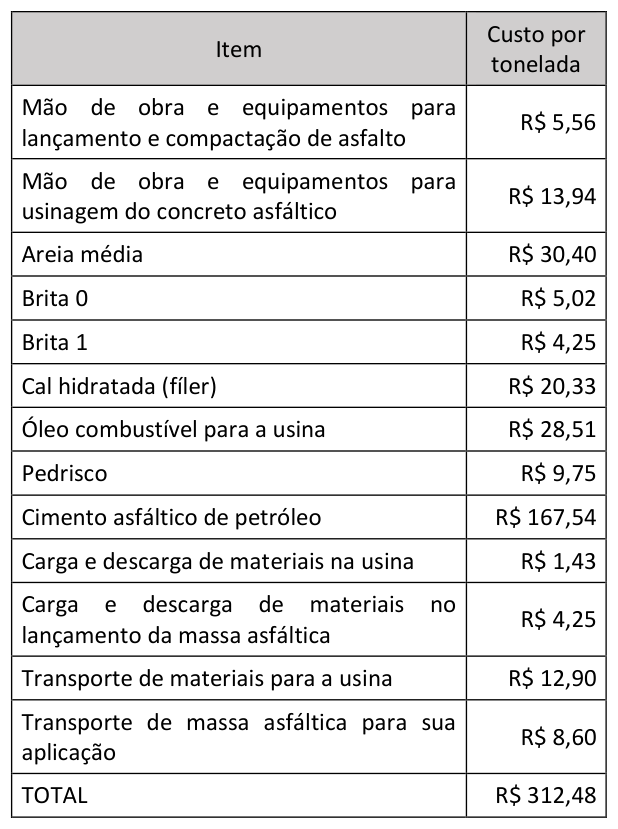

Uma composição de custos, resumida e sem BDI, derivada do SICRO/DNIT para o serviço de concreto asfáltico – faixa C, considerando areia e brita comerciais, é descrita a seguir.

Se fosse traçada uma curva ABC de uma obra que só possua esse serviço, e a partir da curva traçada fosse realizada uma análise dentre os itens apresentados, os insumos que estariam incluídos na Classe A dessa curva são:
- Acimento asfáltico de petróleo, cal e brita 0;
- Bareia média, brita 1 e pedrisco;
- Cóleo combustível, areia média e pedrisco;
- Dcimento asfáltico de petróleo, óleo combustível e areia média; (alternativa correta)
- Eóleo combustível, cal e brita 0.
Resposta comentada
Gabarito Alternativa D
A Curva ABC (também conhecida como Análise de Pareto) é uma ferramenta de gestão que classifica itens (como insumos, produtos ou atividades) com base em seu valor ou importância relativa, ajudando a focar os esforços nos elementos mais impactantes. A Classe A agrupa os poucos itens (geralmente 10-20% do total de itens) que representam a maior parte do valor (geralmente 70-80% do valor total).
Para resolver a questão, primeiro calculamos o custo total de cada insumo e sua participação percentual no custo total do serviço:
-
Custo Total por Insumo:
- Cimento asfáltico de petróleo: 0,050 t * 2.800,00 R$/t = 140,00 R$
- Óleo combustível: 0,100 l * 4,00 R$/l = 0,40 R$
- Brita 0: 0,050 m³ * 60,00 R$/m³ = 3,00 R$
- Brita 1: 0,100 m³ * 50,00 R$/m³ = 5,00 R$
- Pedrisco: 0,050 m³ * 40,00 R$/m³ = 2,00 R$
- Areia média: 0,050 m³ * 30,00 R$/m³ = 1,50 R$
- Cal: 0,005 kg * 2,00 R$/kg = 0,01 R$
- Mão de obra: 0,005 h * 10,00 R$/h = 0,05 R$
- Equipamento: 0,005 h * 20,00 R/h = 0,10 R\
-
Custo Total do Serviço:
140,00 + 0,40 + 3,00 + 5,00 + 2,00 + 1,50 + 0,01 + 0,05 + 0,10 = 152,06 R$ -
Participação Percentual de cada Insumo (e ordem decrescente de custo):
- Cimento asfáltico de petróleo: (140,00 / 152,06) * 100% = 92,07%
- Brita 1: (5,00 / 152,06) * 100% = 3,29%
- Brita 0: (3,00 / 152,06) * 100% = 1,97%
- Pedrisco: (2,00 / 152,06) * 100% = 1,31%
- Areia média: (1,50 / 152,06) * 100% = 0,99%
- Óleo combustível: (0,40 / 152,06) * 100% = 0,26%
- Equipamento: (0,10 / 152,06) * 100% = 0,07%
- Mão de obra: (0,05 / 152,06) * 100% = 0,03%
- Cal: (0,01 / 152,06) * 100% = 0,01%
O Cimento Asfáltico de Petróleo, sozinho, representa mais de 90% do custo total, o que o classifica inequivocamente como o principal item da Classe A. A questão pede por "os insumos" no plural, o que implica que mais de um item deve ser selecionado. Nesses casos, busca-se a alternativa que melhor representa os itens de maior impacto, incluindo o dominante.
- (A) Incorreta: Embora inclua o Cimento Asfáltico de petróleo (o item de maior custo) e a Brita 0 (o terceiro item mais caro), a alternativa também inclui a Cal, que possui um custo extremamente baixo (0,01 R$ ou 0,01% do total), sendo um item de Classe C. A inclusão de um item tão insignificante descaracteriza a composição para uma lista de Classe A.
- (B) Incorreta: Não inclui o Cimento Asfáltico de petróleo, que é o item de longe mais caro, representando a maior parte do custo. A soma dos itens desta alternativa (Areia média, Brita 1 e Pedrisco) é de apenas 5,59% do custo total, caracterizando-os como itens de Classe B ou C.
- (C) Incorreta: Não inclui o Cimento Asfáltico de petróleo. A soma dos itens desta alternativa (Óleo combustível, Areia média e Pedrisco) é de apenas 2,56% do custo total, caracterizando-os como itens de Classe C.
- (D) Correta: O Cimento Asfáltico de petróleo é o item de maior custo (92,07% do total), sendo o principal componente da Classe A. Embora o Óleo Combustível (0,26%) e a Areia Média (0,99%) tenham custos individualmente menores que outros agregados (como Brita 1 e Brita 0), eles representam, junto com o Cimento Asfáltico, um grupo de insumos materiais de maior relevância no contexto da obra, e sua inclusão não é tão discrepante quanto a Cal na alternativa A. Esta alternativa, ao incluir o item dominante e outros insumos materiais de custo não desprezível (em comparação com a Cal), é a que melhor se alinha com a ideia de itens de Classe A entre as opções apresentadas, considerando que a questão exige múltiplos itens.
- (E) Incorreta: Não inclui o Cimento Asfáltico de petróleo. A soma dos itens desta alternativa (Óleo combustível, Cal e Brita 0) é de apenas 2,24% do custo total, caracterizando-os como itens de Classe C, com exceção da Brita 0 que seria Classe B.
Fonte: FGV TCE-PI 2021 Auditor de Controle Externo (Caderno Tipo 1). Reproduzida para fins de estudo.
