Questão nº 29
Questão de Tecnologia da Informação · FCC TRF4 2019 (nº 29)
FCC2019Analista Judiciário - Área Apoio Especializado - Especialidade Sistemas de Tecnologia da InformaçãoTecnologia da Informação
Gabarito: Dver comentário ↓

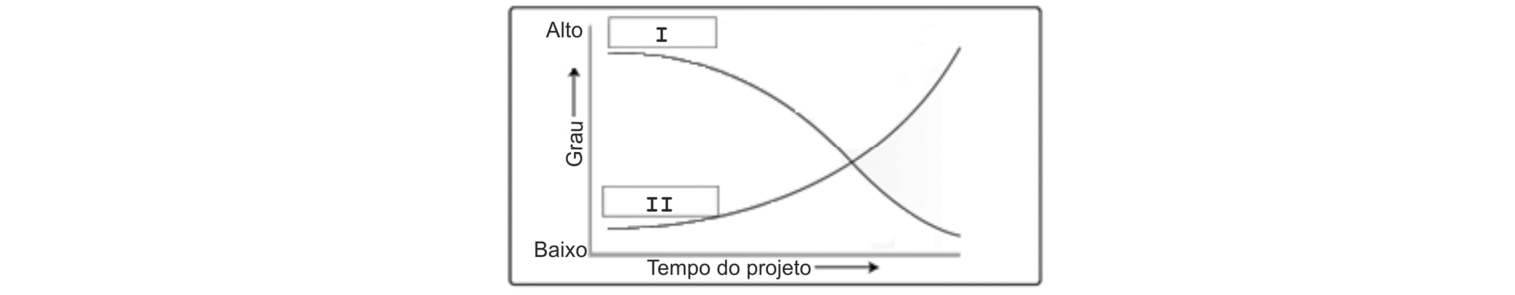

Considere o gráfico abaixo.

De acordo com o PMBOK 5a edição,
- Aos níveis de custo (caixa I) são altos no início, atingem um valor máximo enquanto o projeto é executado e caem rapidamente conforme o projeto é finalizado.
- Bos níveis de custo de pessoal (caixa II) são baixos no início, atingem um valor mínimo enquanto o projeto é executado e sobem rapidamente conforme o projeto é finalizado.
- Co gráfico se refere aos ciclos de vida de adaptativos, que são desenvolvidos com o intuito de manter o grau de influência dos stakeholders mais baixo e os custos das mudanças mais altos do que nos ciclos de vida previsíveis, ao longo de todo o ciclo de vida do projeto.
- Dos riscos e incertezas (caixa I) são maiores no início do projeto e esses fatores diminuem ao longo da vida do projeto à medida que as decisões são tomadas e as entregas são aceitas. (alternativa correta)
- Eos custos das mudanças e correções de erros (caixa I) geralmente diminuem significativamente à medida que o projeto se aproxima do término.
Resposta comentada
Gabarito Alternativa D
O gráfico ilustra como algumas características importantes de um projeto, como a influência dos stakeholders (partes interessadas), o risco e incerteza, os custos de pessoal e os custos das mudanças, variam ao longo do seu ciclo de vida, do início ao fim.
- (A) Incorreta: A caixa I representa "Risco e incerteza" e "Influência dos stakeholders", não "níveis de custo" em geral, e a descrição do comportamento dos custos está incorreta para a linha de custos de pessoal.
- (B) Incorreta: A caixa II (linha pontilhada) representa os "Níveis de custo de pessoal", mas o gráfico mostra que eles aumentam durante a execução e diminuem no final, não atingem um valor mínimo durante a execução e sobem no final.
- (C) Incorreta: O gráfico representa características gerais do ciclo de vida do projeto, frequentemente associadas a ciclos de vida preditivos. Em ciclos de vida adaptativos (ágil), a influência dos stakeholders é geralmente mais alta e constante, e os custos das mudanças são mantidos mais baixos ao longo do projeto devido à natureza iterativa.
- (D) Correta: A caixa I (linha azul escura) no gráfico representa os "Riscos e incertezas". No início do projeto, há mais desconhecimento e decisões a serem tomadas, o que resulta em riscos e incertezas maiores. Conforme o projeto avança, as decisões são tomadas, o trabalho é executado e as entregas são aceitas, o conhecimento aumenta e, consequentemente, os riscos e incertezas diminuem.
- (E) Incorreta: A caixa I não representa os "custos das mudanças e correções de erros". Estes são representados pela linha azul clara, que mostra que tais custos aumentam significativamente à medida que o projeto se aproxima do término, pois é mais caro corrigir erros ou implementar mudanças em fases avançadas do projeto. Esta alternativa é uma armadilha porque menciona um conceito presente no gráfico ("custos das mudanças"), mas o atribui incorretamente à Caixa I e descreve seu comportamento de forma oposta ao que o gráfico e o PMBOK indicam.
Fonte: FCC TRF4 2019 Analista Judiciário - Área Apoio Especializado - Especialidade Sistemas de Tecnologia da Informação (Caderno Tipo 001). Reproduzida para fins de estudo.
