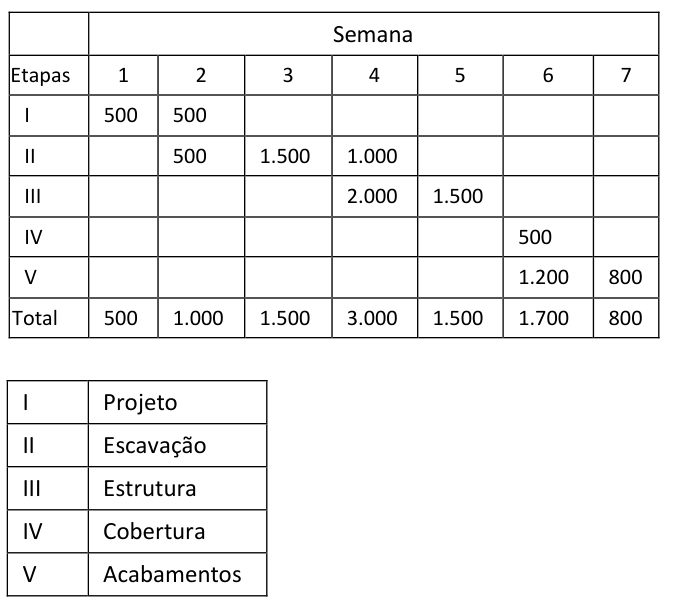

A tabela abaixo mostra o cronograma estimativo de uma obra de construção civil, em reais.

Figura da questão de Auditoria de Obras de Edificações

Se traçarmos uma curva S referente a esse cronograma, sua ordenada ao final da Semana 5 é:

Resposta comentada

Gabarito Alternativa D

A Curva S é um gráfico que representa o valor acumulado (ou o percentual de avanço) de um projeto ao longo do tempo, mostrando o quanto já foi gasto ou realizado até um determinado momento.

(A) Incorreta: Este é o valor gasto em uma única semana, não o valor acumulado até o final da Semana 5. A armadilha aqui é confundir o custo semanal com o custo acumulado, que é o que a Curva S representa.
(B) Incorreta: Este seria o valor acumulado até o final da Semana 2 (R$ 1.500,00 + R$ 1.500,00).
(C) Incorreta: Este seria o valor acumulado até o final da Semana 4 (R$ 1.500,00 x 4).
(D) Correta: A ordenada da Curva S ao final da Semana 5 é a soma dos custos de todas as semanas até a Semana 5. Somando os valores da tabela: R$ 1.500,00 (Semana 1) + R$ 1.500,00 (Semana 2) + R$ 1.500,00 (Semana 3) + R$ 1.500,00 (Semana 4) + R$ 1.500,00 (Semana 5) = R$ 7.500,00.
(E) Incorreta: Este seria o valor acumulado até o final da Semana 6 (R$ 1.500,00 x 6).

Fonte: FGV TCE-PI 2021 Auditor de Controle Externo (Caderno Tipo 1). Reproduzida para fins de estudo.
