Questão nº 66
Questão de Engenharia Civil · FGV DPGE-RJ 2014 (nº 66)

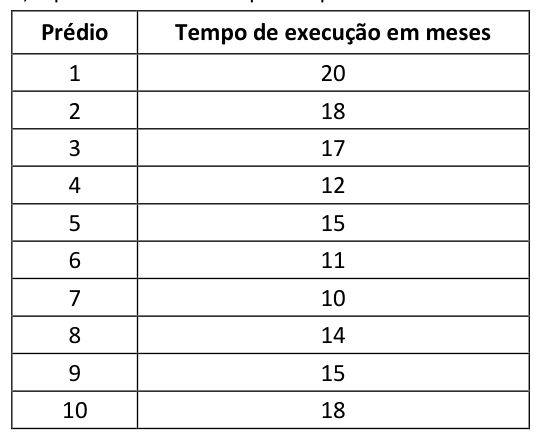

Uma construtora alfa foi chamada para realizar uma construção de um prédio de apartamentos de 4 andares sem elevador e com dois apartamentos por andar. A construtora já executou essa obra algumas vezes. Da experiência das obras anteriores, chegou à conclusão de que o tempo pessimista para construção é de 20 meses e o otimista é de 12 meses. Para a determinação do tempo mais provável, a construtora possui um histórico de 10 prédios, apresentados na tabela abaixo. Para a determinação do tempo de execução esperado, deve-se considerar um peso de 5 para o mais provável, 3 para o otimista e 2 para o pessimista.

O tempo de execução esperado para o prédio é
- A16,6 meses.
- B15,7 meses.
- C15,1 meses. (alternativa correta)
- D15,0 meses.
- E20 meses.
Resposta comentada
Gabarito Alternativa C
A PERT (Program Evaluation and Review Technique) é uma técnica de planejamento que estima a duração de atividades de um projeto considerando incertezas, usando estimativas de tempo otimista, pessimista e mais provável, e combinando-as em uma média ponderada para obter o tempo esperado.
(A) Incorreta: O cálculo do tempo esperado, utilizando as ponderações fornecidas e o tempo mais provável derivado do histórico, não resulta em 16,6 meses.
(B) Incorreta: O valor de 15,7 meses não corresponde ao tempo esperado calculado com base nos dados e pesos fornecidos no problema.
(C) Correta: Primeiro, calcula-se o tempo mais provável (M) a partir do histórico de 10 prédios, que é a média aritmética: meses. Os tempos fornecidos são: Otimista (O) = 12 meses e Pessimista (P) = 20 meses. Os pesos são 3 para O, 5 para M e 2 para P. O tempo de execução esperado (Te) é calculado pela fórmula de média ponderada: meses.
(D) Incorreta: Este valor (15,0 meses) representa apenas o tempo "mais provável" calculado a partir do histórico. A armadilha da banca é que muitos alunos podem parar a análise aqui, assumindo que o tempo mais provável é o tempo esperado, desconsiderando a necessidade de aplicar a fórmula de média ponderada com os pesos específicos fornecidos para combinar as três estimativas (otimista, mais provável e pessimista).
(E) Incorreta: 20 meses é o tempo pessimista, que é a estimativa de duração mais longa possível, não o tempo esperado para a conclusão do projeto.
Fonte: FGV DPGE-RJ 2014 Técnico Superior Especializado em Engenharia Civil (Caderno Tipo 1). Reproduzida para fins de estudo.
