Questão nº 42
Questão de Engenharia Civil · CESGRANRIO CAIXA-01/2025 (nº 42)

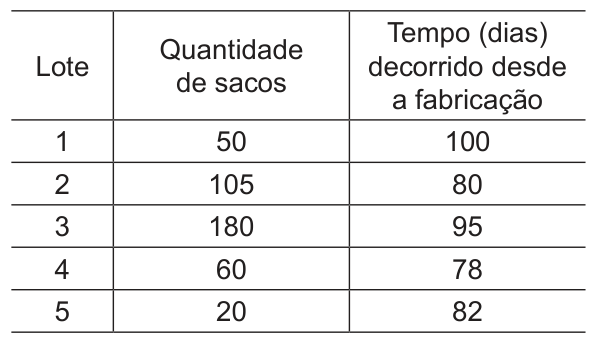

Uma obra com estrutura em concreto armado de 5 pavimentos ficou paralisada, antes da execução da laje do terceiro piso, por 60 dias. Desde o início da paralisação, o engenheiro responsável tomou a precaução de armazenar todo o cimento que estava na obra, de acordo com as recomendações das normas vigentes. Ele verificou ainda, na norma da ABNT sobre cimento Portland, os cuidados que deveriam ser tomados em função do tempo de armazenamento, dentre os quais está a necessidade de reensaio quando o tempo entre a fabricação e o uso for maior que um certo período. Na retomada dos serviços, antes de utilizar o cimento para a concretagem da laje, o engenheiro orientou que os sacos de cimento fossem agrupados em lotes por data de fabricação, conforme apresentado na Tabela a seguir:

Segundo a norma, será necessária a realização de reensaio
- Ano lote 1, apenas.
- Bnos lotes 1 e 3, apenas. (alternativa correta)
- Cnos lotes 2 e 3, apenas.
- Dnos lotes 1, 2, 3 e 5, apenas.
- Eem todos os lotes.
Resposta comentada
Gabarito Alternativa B
Conceito-chave: A norma de cimento Portland (ABNT NBR 5733/5732) exige reensaio (novo teste de resistência e pega) quando o cimento fica armazenado por mais de 90 dias entre a fabricação e o uso. Sacos com mais de 90 dias de fabricação, mesmo bem armazenados, podem ter perdido propriedades e precisam ser verificados antes do uso.
- (A) Incorreta: O lote 1 tem 120 dias (acima de 90), mas o lote 3 também tem 100 dias (acima de 90), então não é só o lote 1.
- (B) Correta: O lote 1 (fabricado há 120 dias) e o lote 3 (fabricado há 100 dias) ultrapassam o limite de 90 dias da norma. Os lotes 2 (80 dias), 4 (60 dias) e 5 (45 dias) estão dentro do prazo, então não precisam de reensaio.
- (C) Incorreta: O lote 2 tem 80 dias (dentro do prazo), e o lote 3 tem 100 dias (fora). Mas o lote 1 também está fora, então a opção que exclui o lote 1 está errada.
- (D) Incorreta: Os lotes 2 (80 dias) e 5 (45 dias) estão dentro do prazo de 90 dias, então não podem ser incluídos na lista de reensaio.
- (E) Incorreta: Os lotes 2, 4 e 5 têm menos de 90 dias de fabricação, então não precisam de reensaio. Exigir para todos seria excessivo e contrário à norma.
Armadilha da banca (distrator mais tentador, letra D): A pegadinha está em contar o tempo de paralisação (60 dias) e somar com a data de fabricação de forma errada. O aluno que marca a letra D pensa que "todos os lotes com mais de 60 dias de paralisação" precisam de reensaio, confundindo o prazo da obra com o prazo da norma. Mas a norma conta o tempo entre a fabricação e o uso (idade do cimento), não o tempo de paralisação. O lote 5, por exemplo, tem 45 dias de fabricação — mesmo que a obra tenha parado 60 dias, o cimento é novo e não precisa de reensaio.
Fonte: CESGRANRIO CAIXA-01/2025 Engenheiro Civil (Caderno Prova única). Reproduzida para fins de estudo.
